Bài 60: Tiến độ
Thực ra, cái này chẳng liên quan gì tới dự toán. Nhưng nó khá hữu ích khi làm tiến độ dự thầu nên tôi đưa vào đây, coi như là khuyến mại.
Xem thêm chi tiết tại www.tiendoexcel.blogspot.com
Thực ra, cái này chẳng liên quan gì tới dự toán. Nhưng nó khá hữu ích khi làm tiến độ dự thầu nên tôi đưa vào đây, coi như là khuyến mại.
Đa số anh em giờ làm tiến độ thầu bằng Project. Trước tôi cũng xài Project, nhưng sau thấy hơi lâu nên bỏ thời gian lập file Excel. Cái này chỉ hoàn toàn sử dụng hàm, công thức, định dạng ... của Excel thôi nên ai cũng có thể xài được, và tất nhiên là ... MIỄN PHÍ. Do chỉ tập trung vào chức năng duy nhất là lập tiến độ dự thầu (tiến độ ngang và biểu đồ nhân lực) nên rất linh hoạt, dễ kiểm soát và đặc biệt là làm tiến độ cực nhanh và in ấn bằng Excel rất tiện lợi.
Download file và hướng dẫn chi tiết tại http://dutoan.com/threads/link-download-cac-phan-mem-va-file-quan-trong-cua-dutoan-com.613/

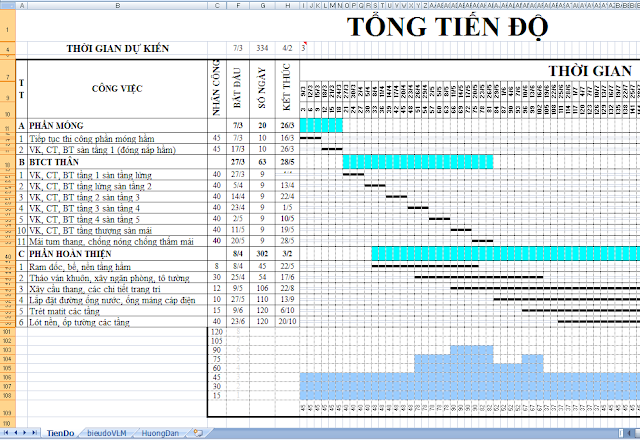

Bạn vui lòng xem phần hướng dẫn trong Sheet HuongDan. Sau đây là những điểm chính:
- Mỗi công việc sử dụng 3 dòng của Excel (dòng ở giữa thể hiện tiến độ).
- Khi bạn nhập ngày bắt đầu, số ngày, ngày kết thúc (nhập 2, còn lại link công thức để Excel tính), dòng giữa tự đổi màu để thể hiện tiến độ.
- Liên hệ giữa các công việc bạn tự nhập công thức: VD sàn tầng 2 bắt đầu sau khi kết thúc sàn tầng 1 một ngày, nhập thẳng vào ô. Khi bạn điều chỉnh số ngày làm sàn 1 thì ngày bắt đầu của sàn 2 tự động nhảy theo (đồng thời các công việc sau tự động nhảy theo luôn)
- Biểu đồ nhân lực cũng tự động nhảy theo. Nhưng bạn có thể sửa số nhân lực để biểu đồ trông đẹp hơn.
- Thêm dòng bằng cách copy cả 3 dòng. Xóa cũng phải xóa cả 3 dòng. Có thể thêm số ngày bằng cách copy cả cột nhưng chỉ nên dùng khoảng 200 ngày. Nếu số ngày lớn hơn, đặt mỗi ô là 2, 3, 4 ngày (ô I4)
- Ở dưới tiến độ còn có phần dự trù tài chính. Bạn tìm hiểu và tự nhập.
Bạn nhập chi phí ở cạnh cột ngày, Excel sẽ tự tính chi phí ngày và chi phí cộng dồn. Bạn nhập ngày dự kiến thanh toán sẽ ra số tiền vốn phải bỏ ra từng thời điểm.
Trước có một câu chuyện về một người thiện xạ, bách phát bách trúng. Anh tự đắc về tài năng của mình lắm. Có một hôm, có cụ già bán dầu đi ngang qua, không xuýt xoa tấm tắc như những người khác. Anh ta có vẻ không bằng lòng, hỏi cụ già: "Ông không thấy tôi giỏi sao?"
Cụ già lặng lẽ lấy đồng xu, đặt lên miệng bình dầu, múc một gáo dầu rồi từ từ rót cả gáo dầu lọt qua lỗ đồng xu. Lúc ấy, cụ già mới từ tốn: "Chẳng qua là quen tay mà thôi"
Đúng là quen tay chứ chẳng giỏi giang gì. Nhưng nhờ quen tay mà cụ già kiếm sống được bằng nghề bán dầu, nhờ quen tay mà anh thiện xạ làm giàu được bằng nghề bắn tên. Còn tôi, cũng nhờ quen tay mà kiếm được bữa đói bữa no bằng nghề dự toán "dạo" (Ai làm dự toán hôn?)
Thời gian nhiều việc nhất, tôi có trên 10 nhân viên chuyên bóc dự toán. Điểm chung của tất cả các bạn đó là dù học qua trường lớp, học qua các khóa dự toán có chứng chỉ đàng hoàng nhưng vào chỗ tôi cũng phải ít nhất 3 tháng mới bắt đầu hơi hơi quen tay (cá biệt có ông làm mãi, nói mãi, sửa mãi mà sai vẫn hoàn sai)
Ở các khóa dạy dự toán, cả mở ở công ty tôi, cả ở trường Cao Đẳng KTCN Tp. HCM, tôi cho bài tập nói mỏi mồm là phải làm cho quen nhưng hầu như tất cả các khóa giống nhau: Chẳng ai làm. Rồi một thời gian sau bắt tay vào việc lại gọi điện hỏi: "Thày cho em hỏi cái này làm thế nào?"
Để kết thúc chương trình học này, tôi đề nghị các bạn làm bài tập tôi cho hôm trước, thật nghiêm túc, hãy coi như đó là một công trình mà tôi là chủ đầu tư, các bạn là nhà thầu. Các bạn làm dự toán cả 3 hình thức:
- Dự toán thực tế (tư nhân và nước ngoài)
- Dự toán nhà nước (khi bạn làm nhân viên dự toán ở các công ty thiết kế)
- Dự toán dự thầu (đấu thầu công trình có yếu tố nhà nước)
Xong, các bạn có thể gửi cho tôi. Tôi sẽ cố gắng giành thời gian coi và nhận xét giùm bạn.
Các bạn có thể post bài trên www.facebook.com/thangdutoan72, tôi sẽ trả lời cho các bạn.
Đề bài: Xem lại ở bài 8. Thay đổi một chút để các bạn học cách sửa đơn giá định mức:
- BT lót mác 75 (giảm 30kg XM so với mác 100, cát đá không thay đổi)
- BT móng có thêm phụ gia đông cứng nhanh, 1.2 kg/m3 BT, giá 60.000đ/kg
- Trên lớp BT lót có lớp nilon chống thấm, hao hụt 15%, giá 20.000đ/m2
Các bạn hãy cố gắng làm cẩn thận bài này, coi như là tập bắn để dần dần trở thành "thiện xạ dự toán" - dự toán Pro
----------------------
