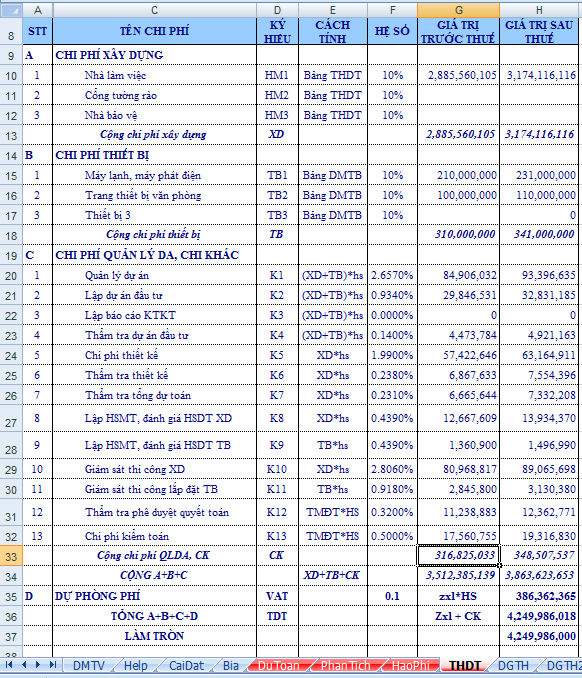

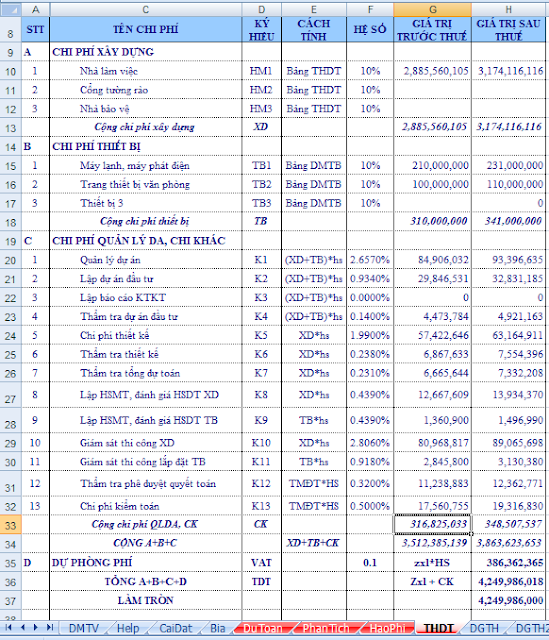

Bài 48: Tổng dự toán
Phần A: Chi phí xây dựng: Bạn link công thức từ các file dự toán hạng mục sang
Phần B: Bạn lập bảng danh mục thiết bị hoặc lấy bảng danh mục thiết bị từ bộ phận
Phần A: Chi phí xây dựng: Bạn link công thức từ các file dự toán hạng mục sang
Phần B: Bạn lập bảng danh mục thiết bị hoặc lấy bảng danh mục thiết bị từ bộ phận chuyên môn (thường trong các dự án xây dựng nhà máy thì danh mục thiết bị rất phức tạp và phải do bên chuyên môn cung cấp, chẳng hạn như xây dựng nhà máy sứ và thiết bị vệ sinh thì gồm rất nhiều chủng loại máy mà chuyên môn xây dựng không thể biết được)
Phần C: Chi phí Quản lý dự án và Tư vấn: Tôi đã lập sẵn Sheet DMTV (định mức tư vấn) và tra tự động định mức dựa vào giá trị công trình và loại công trình. Bạn chỉ cần kiểm tra lại chút xíu là được.
Cũng lưu ý mẫu bảng này là mẫu thông dụng, nhưng một số công ty cách sắp xếp có thể khác đi. Bạn căn cứ thực tế mà làm cho đúng.
Phần D: Dự phòng phí hiện nay bao gồm 2 loại. Ngoài dự phòng (thường lấy là 10%) còn có dự phòng trượt giá nữa. Ở đây tôi chưa đưa vào dự phòng trượt giá, bạn tự lập công thức theo hướng dẫn tại TT06 nếu cần.
----------------------
